Минэнерго: На Уч-Курганской ГЭС активно продолжаются работы по модернизации

Ирина Орлонская Эксклюзив
VK X OK WhatsApp Telegram
Минэнерго: На Уч-Курганской ГЭС активно продолжаются работы по модернизации

С 10 февраля, после приемки агрегата № 2, стартовали демонтажные работы. Эти работы проводятся без перерывов с 7:30 до 21:00 каждый день. Даже во время празднования Китайского Нового года 16–17 февраля, команда продолжала работу в дополнительное время.

Демонтаж осуществляется в усиленном режиме

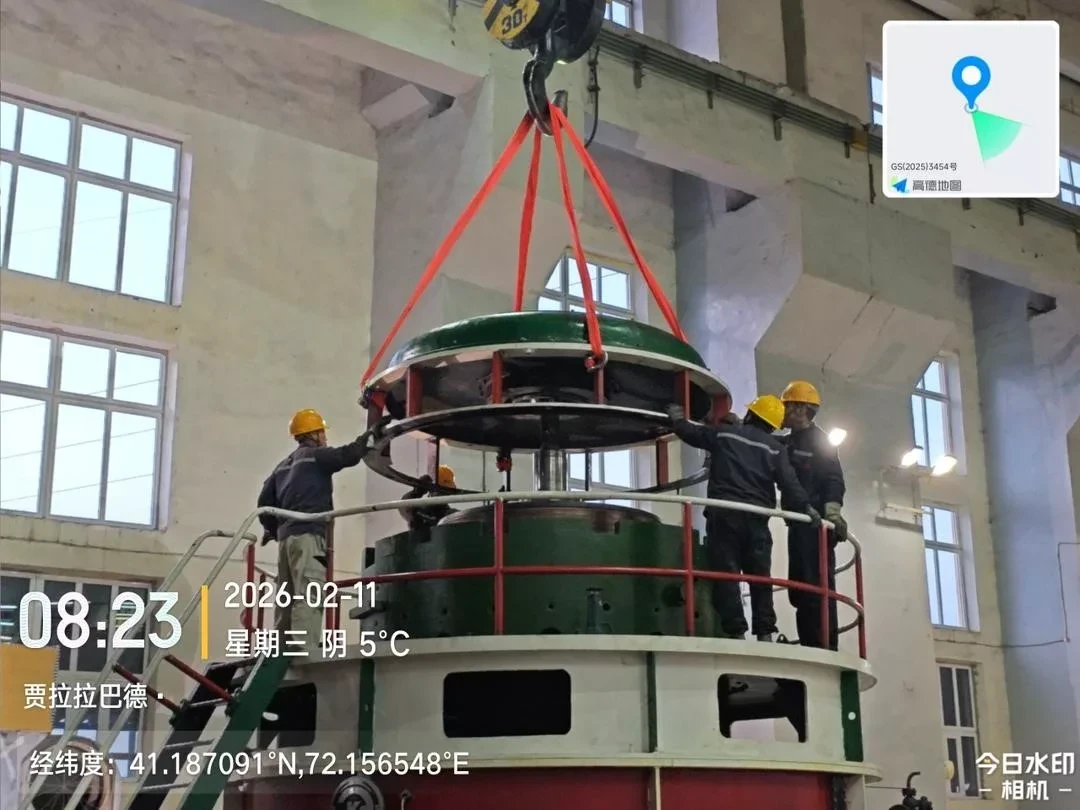

16 февраля была успешно завершена процедура демонтажа и подъёма ротора генератора. В настоящее время специалисты занимаются разборкой ротора и статора генератора.

Согласно установленному графику, в ближайшие сроки планируется следующее:


На текущий момент отставаний от графика не наблюдается.

Параллельно с демонтажом ведутся работы по подготовке нового оборудования. Статор нового генератора для агрегата № 2 был полностью собран на монтажной площадке и успешно прошёл электрические испытания, в то время как ротор генератора уже собран на 50%.
