На Уч-Курганской ГЭС ведутся работы по демонтажу гидроагрегата №2 и поставка оборудования

Ирэн Орлонская Эксклюзив
VK X OK WhatsApp Telegram

Работы по модернизации Уч-Курганской ГЭС продолжаются в соответствии с проектом Пакет-2. Этот проект считается важным этапом в развитии энергетического сектора Кыргызстана, как сообщает Минэнерго. В настоящее время на строительной площадке активно трудятся 44 человека, включая специалистов завода.

Среди основных задач, которые сейчас выполняются:

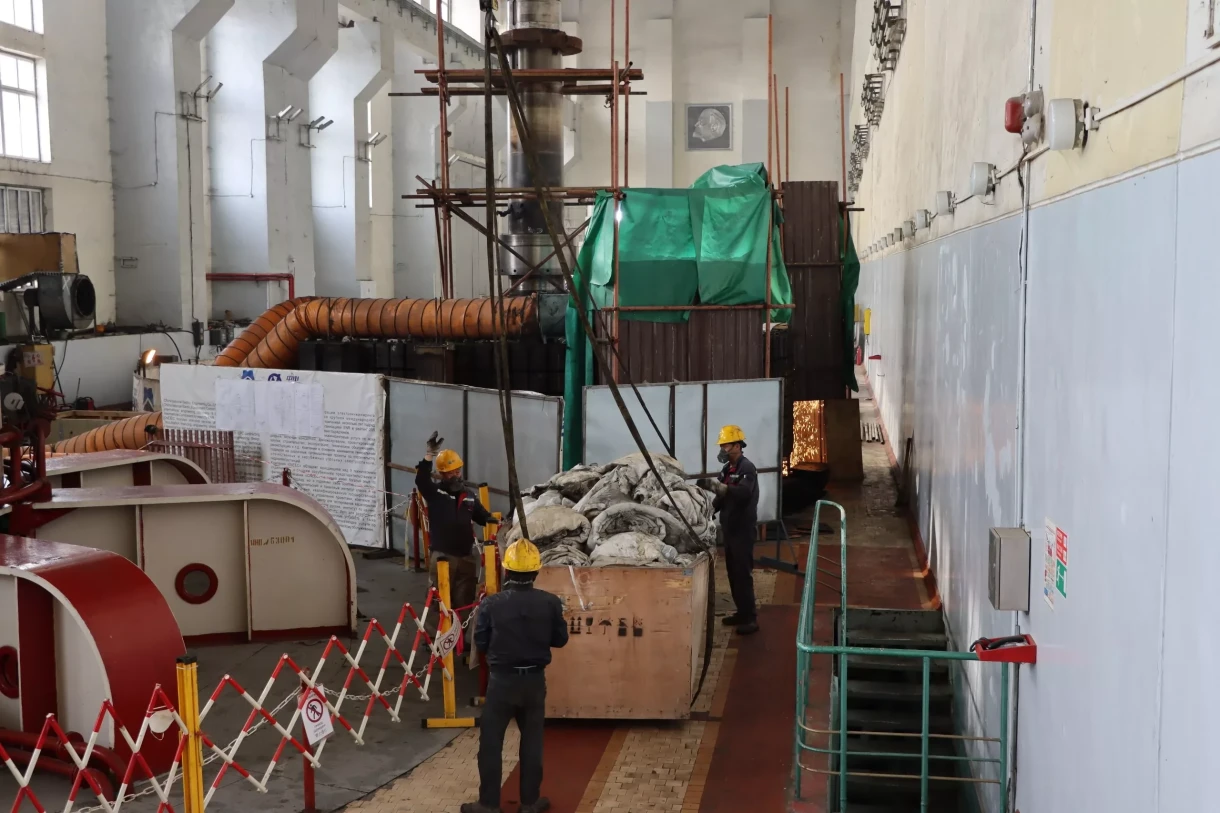

• Продолжается демонтаж гидроагрегата №2, что является первым шагом в обновлении оборудования. В этой операции задействованы 19 специалистов.

• Осуществляется транспортировка демонтированных частей на склад для дальнейшей ревизии и утилизации.

• Параллельно идут проектные и инженерные работы: создание проектной документации, подготовка производственных графиков, перевод технической информации и оформление исполнительной документации.

Поставка оборудования

На склад Каскада Таш-Кумырской ГЭС уже поступили компоненты нового оборудования для гидроагрегата №2.

На текущий момент:

• Завершена доставка всех комплектующих для статора, ротора, систем управления и защиты, водяного охлаждения и заземления генератора;

• Доставлены сороудерживающие решётки для водовода;

• Частично поступили компоненты генератора и рабочее колесо.

• Общий уровень поставки оборудования для гидроагрегата №2 составляет 47,3%.

Главной задачей модернизации Уч-Курганской ГЭС является повышение надежности и эффективности генерации электроэнергии, а также продление срока службы оборудования. Этот проект не только обеспечит энергетическую безопасность, но и будет способствовать экономическому развитию Кыргызстана.
