Министр энергетики ознакомился с ходом строительства солнечных электростанций на Иссык-Куле

Елена Краснова Экономика / Эксклюзив
VK X OK WhatsApp Telegram














В рамках своего рабочего визита в Иссык-Кульскую область министр энергетики Таалайбек Ибраев встретился с представителями компаний, занимающихся возобновляемыми источниками энергии.

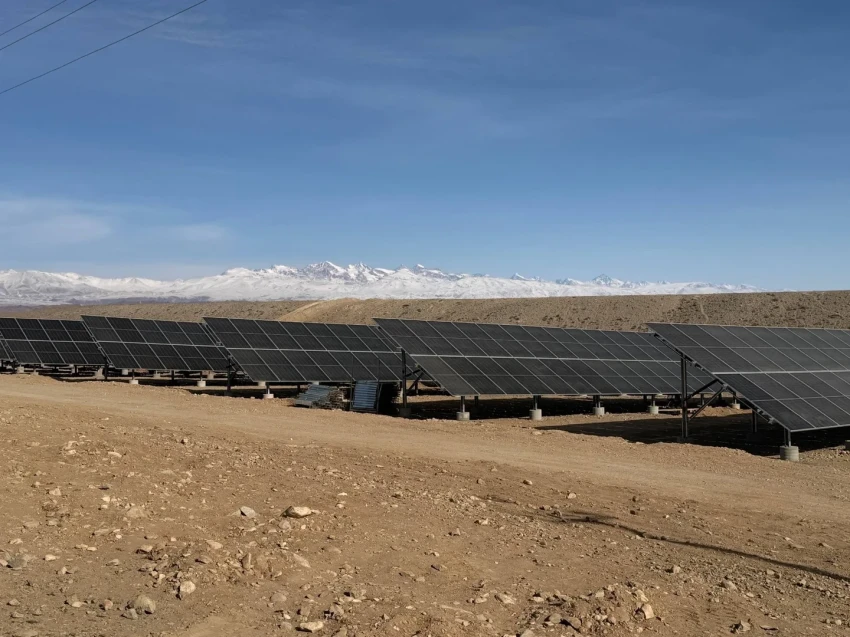

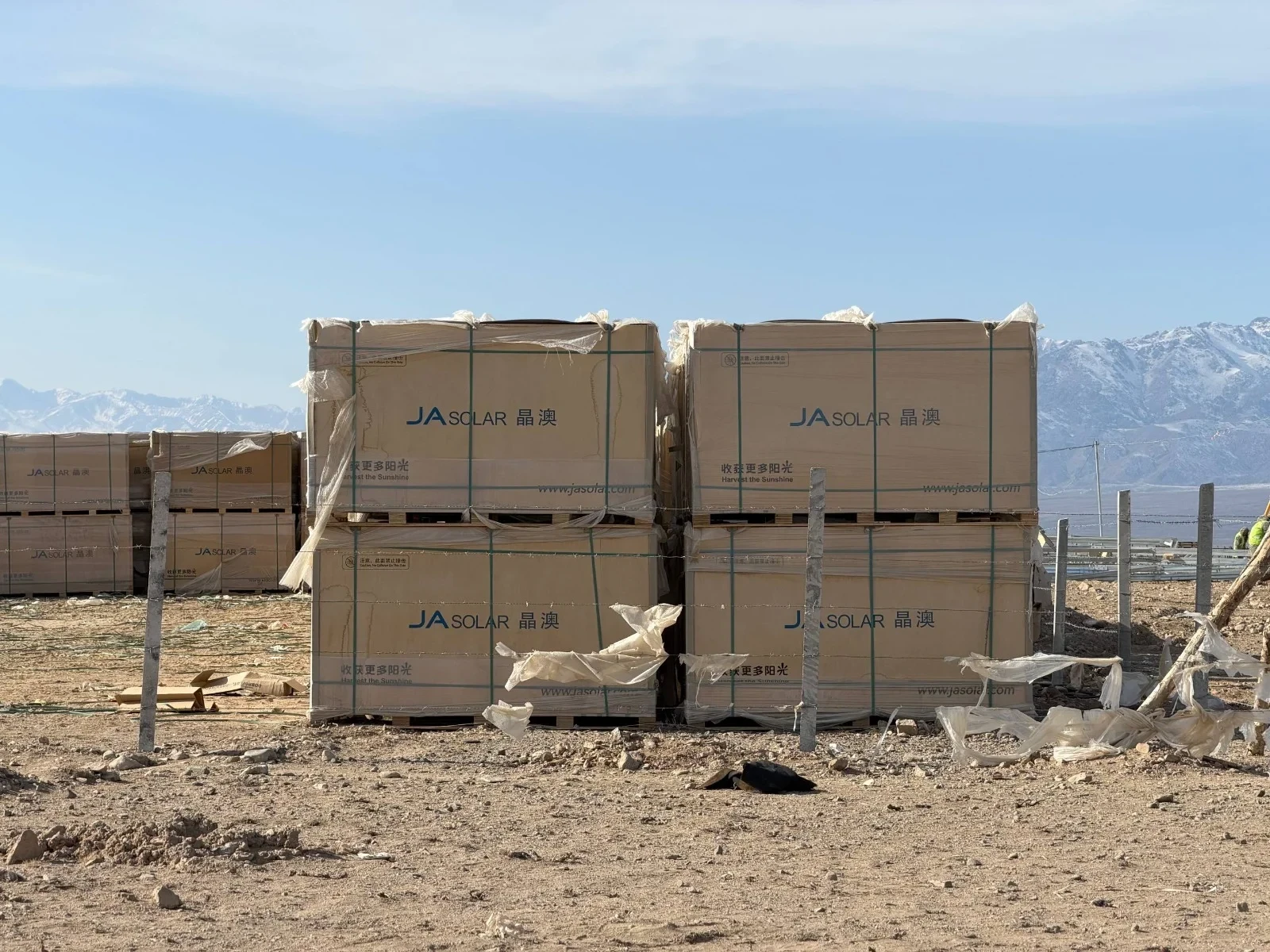

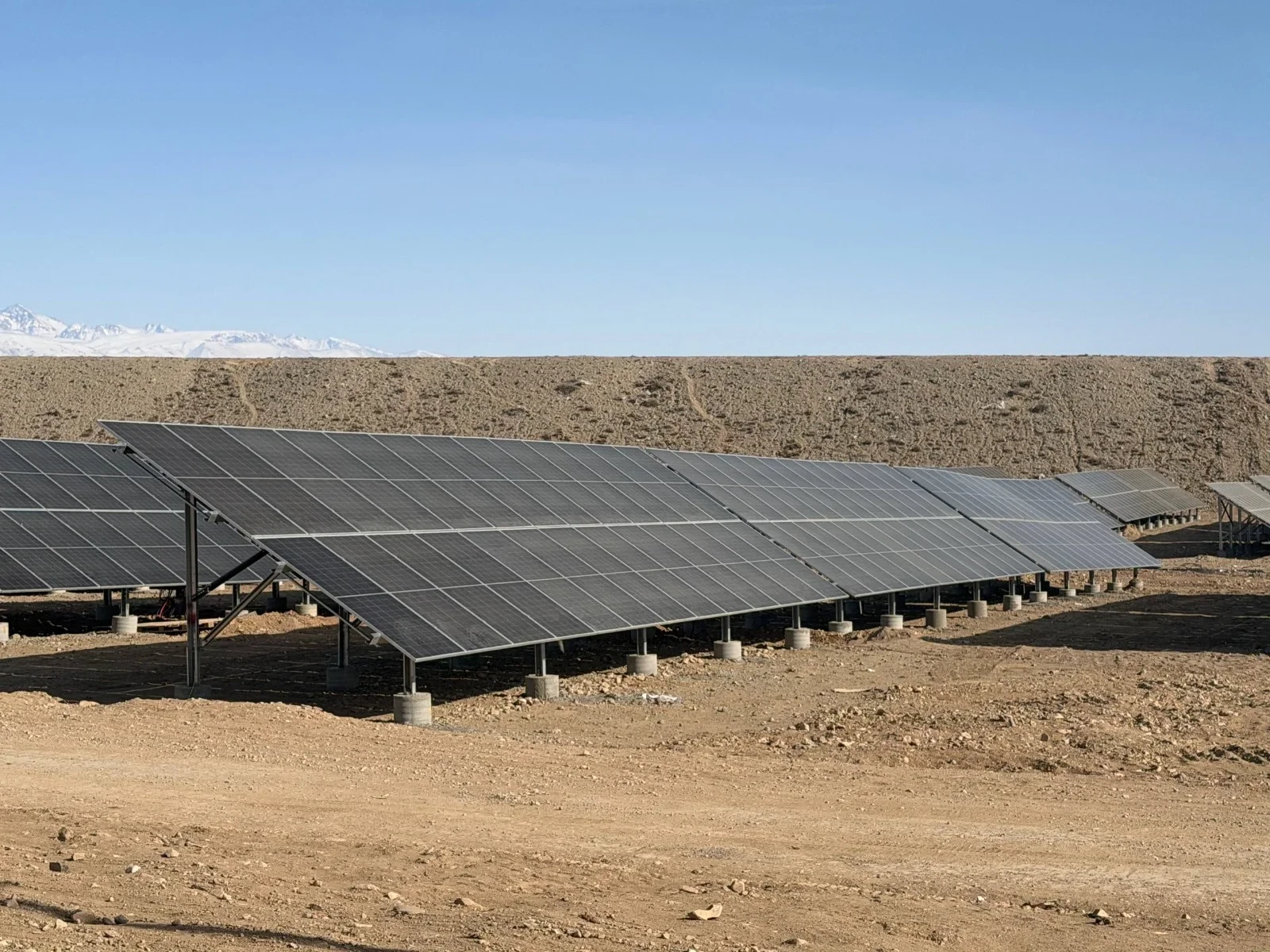

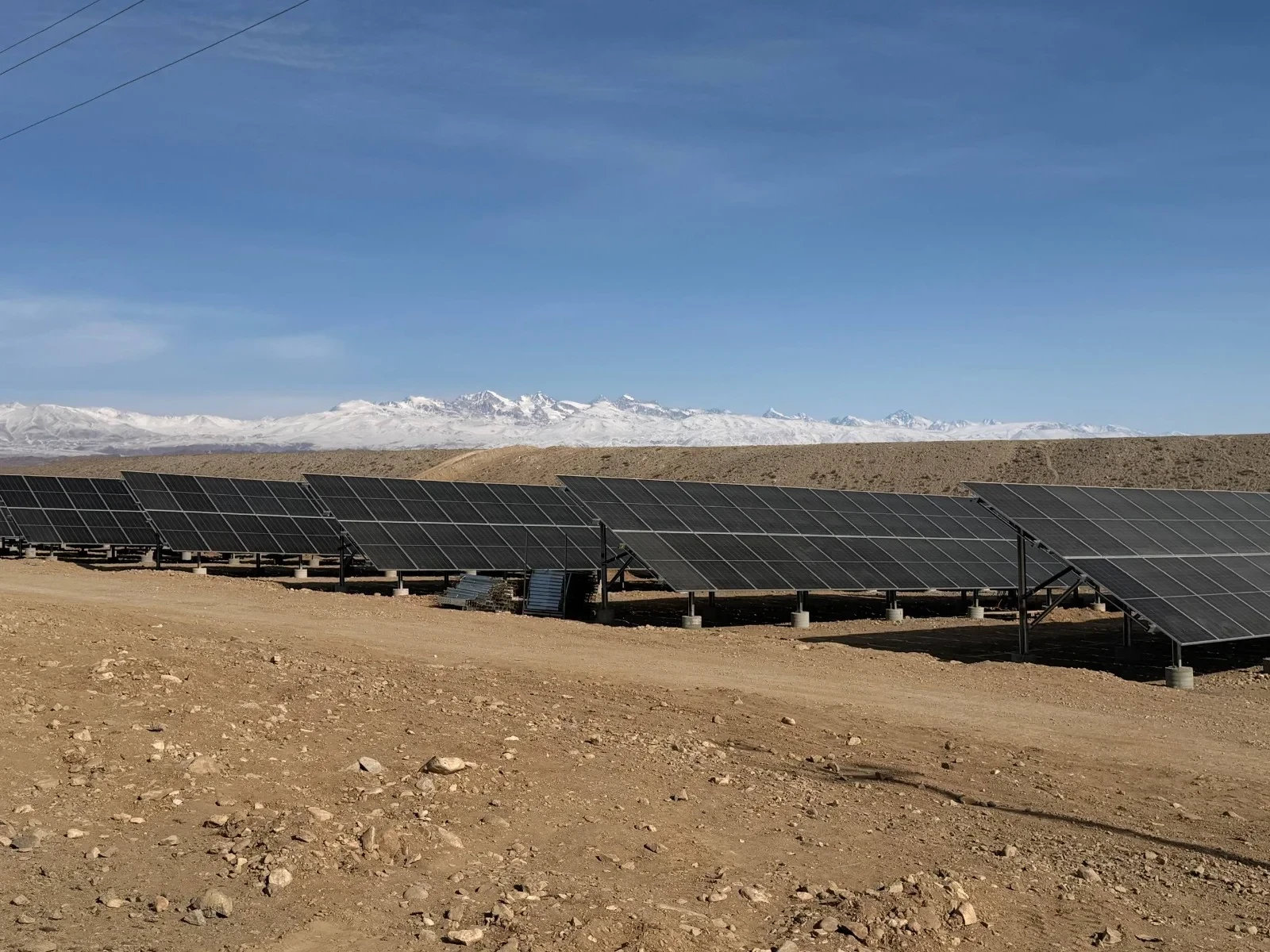

Первым делом министр оценил процесс строительства солнечной электростанции, которая разрабатывается компанией «Юнигрин» в селе Тору-Айгыр. Технический директор компании, Тимурлан Кадинов, предоставил информацию о текущем состоянии работ и будущих планах, отметив, что строительство идет активно.

На данный момент выполнены следующие этапы:

Запуск солнечной электростанции мощностью 100 МВт запланирован на 31 августа 2026 года.

Кроме того, Ибраев проверил и другой проект — солнечную электростанцию, реализуемую компанией «РЭЦА». Он встретился с директором проекта Фам Минь Багом и руководителем строительной площадки Нгуен Минь Туаном, чтобы обсудить текущее состояние работ.

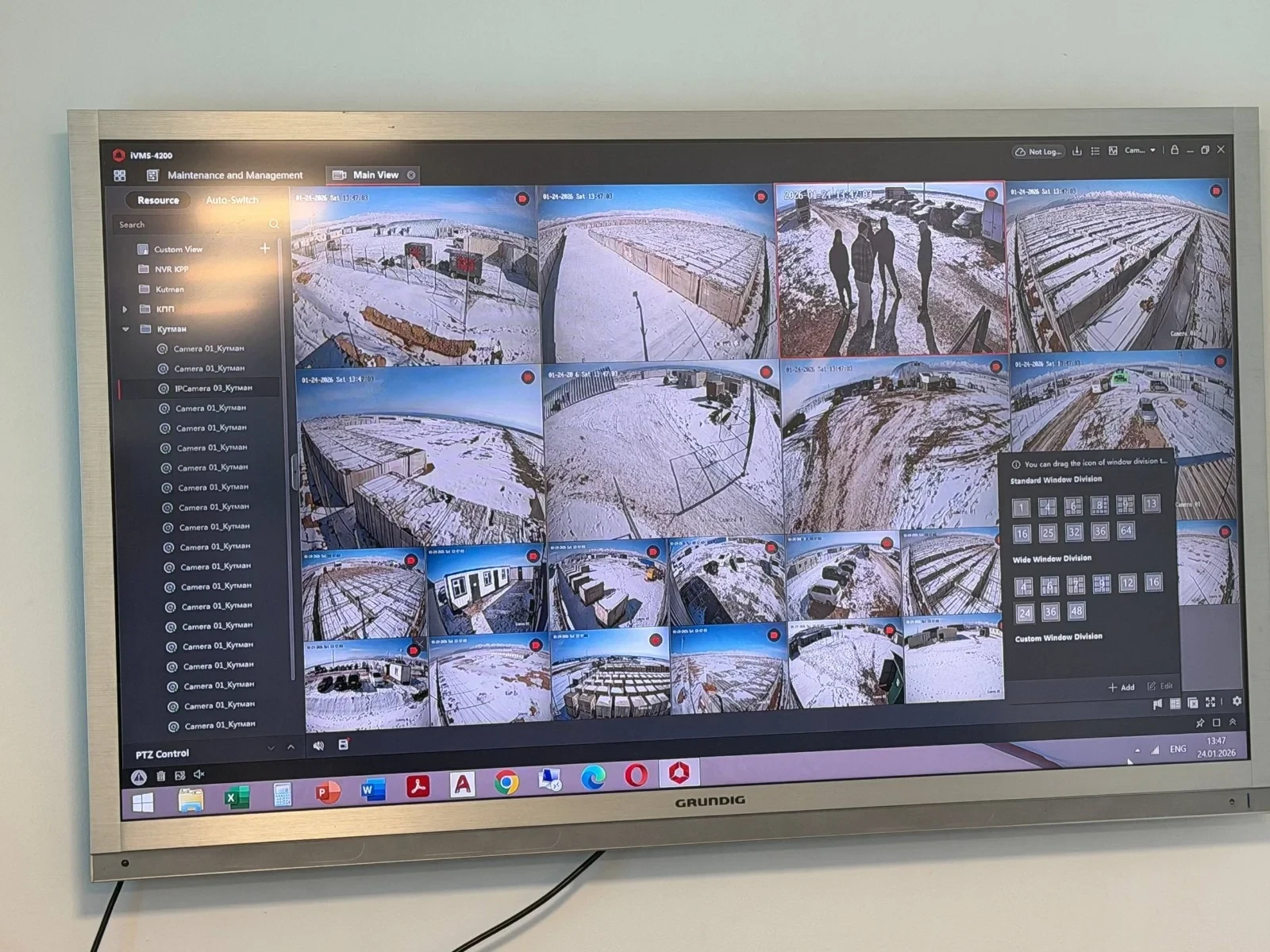

По их информации, на 17 МВт солнечной электростанции выполнено 10% строительных работ.

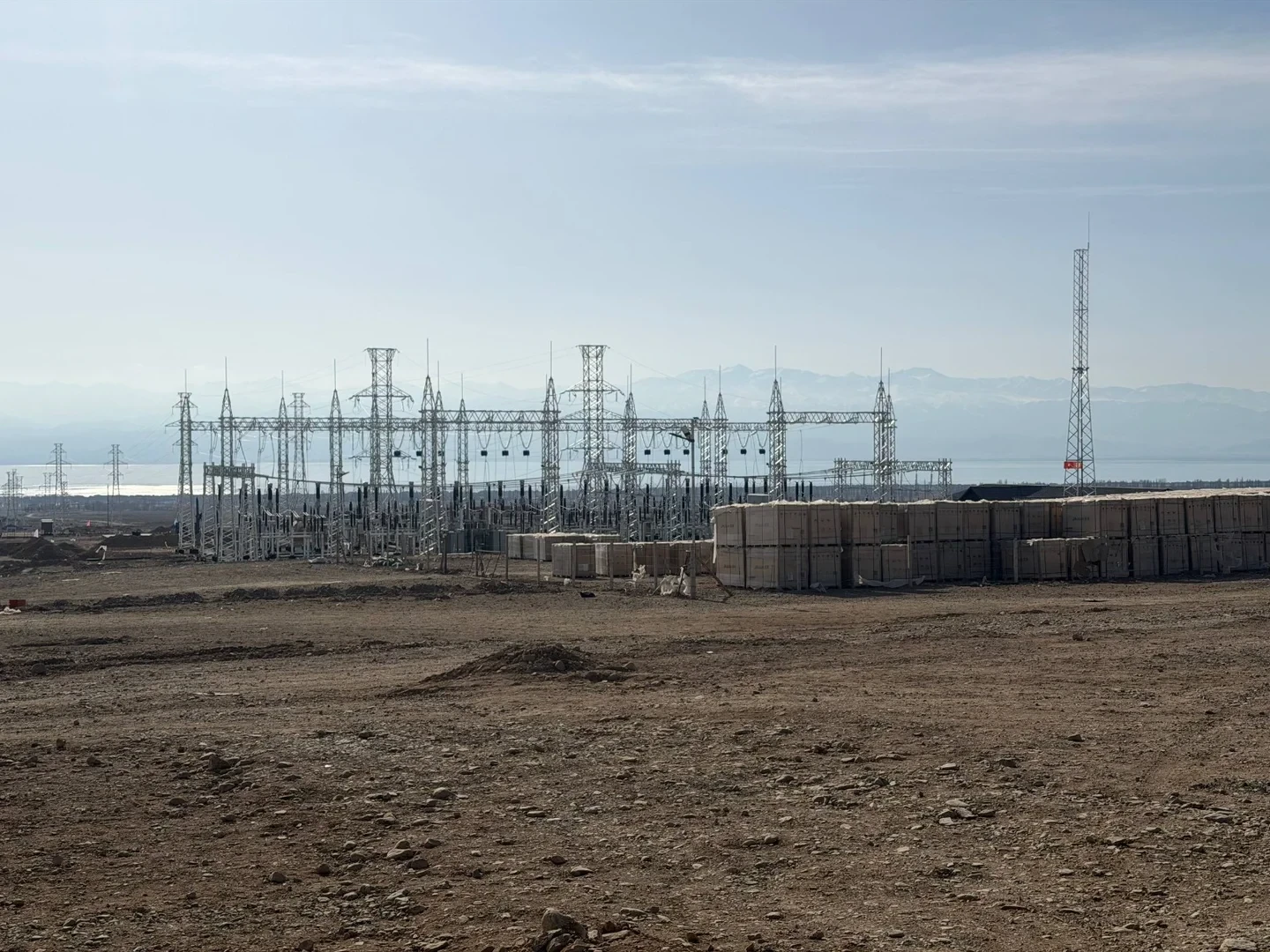

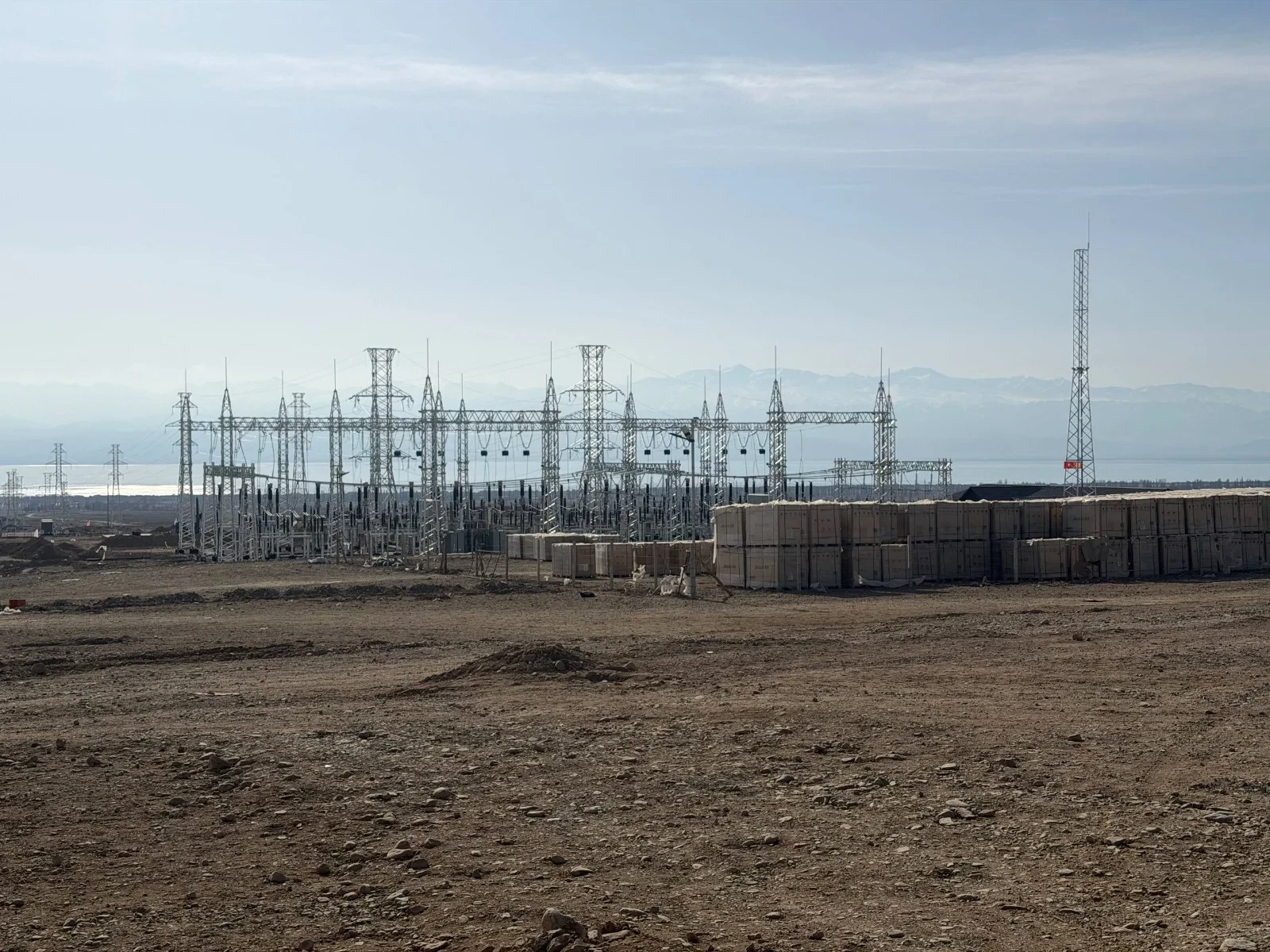

В настоящее время завершено строительство временного жилья для рабочих, заложен фундамент подстанции и проложено 50% линии электропередачи 110 кВ. Строительство первой фазы проекта мощностью 175 МВт планируется завершить в первом полугодии 2026 года.

Министр энергетики дал указание руководству компании усилить контроль над качеством и скоростью выполнения работ, акцентируя внимание на соблюдении сроков строительства.
