Уч-Курганская ГЭС: Реконструкция гидроагрегата №3 выполнена на 98 процентов
Работы на Уч-Курганской гидроэлектростанции, ключевом объекте энергетической инфраструктуры Кыргызстана, продолжаются, сообщает министерство энергетики страны.
Основная задача текущего проекта заключается в повышении надежности и эффективности работы станции, продлении ее эксплуатационного срока, а также внедрении современных систем управления и автоматизации технологических процессов.
В настоящее время работы сосредоточены на гидроагрегате №3:

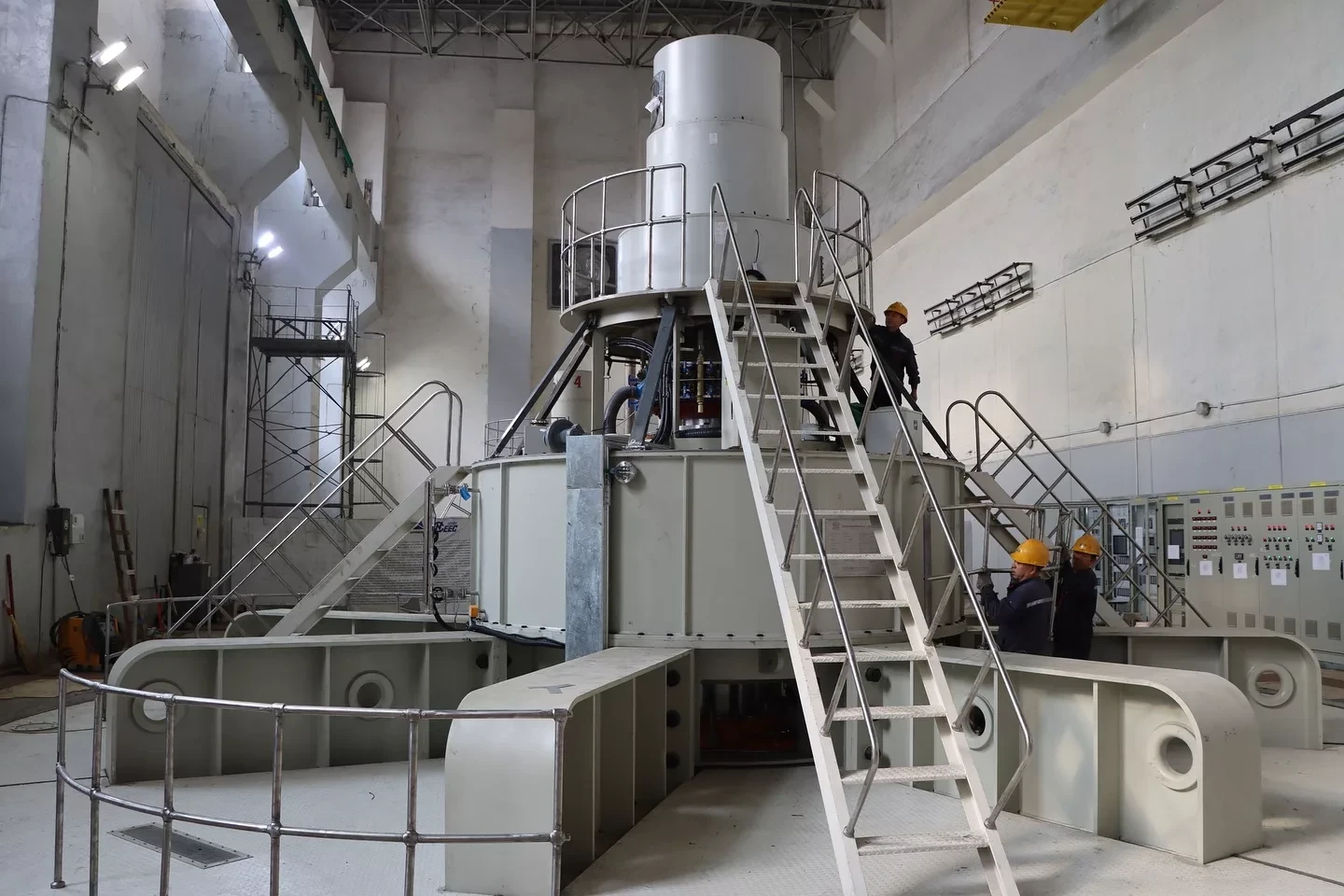

▪ Проводятся пусконаладочные работы в шкафах управления, происходит регулировка и сборка агрегата, а также заливка масла в систему. Завершается подготовка подъемного механизма к «мокрому» тестированию.
▪ На агрегате №4 осуществляется замена системы управления регулирования (СУР) и исправление ранее выявленных недостатков.
▪ Специалисты по направлениям АРЗ ДВ №5 и №6 занимаются сборкой и дефектоскопией затворов, готовя их к установке на проектные места.
▪ Продолжается сварка станины статора на гидроагрегате №2 — это важный этап в сборке электромеханической части оборудования.
Уже выполнено 98% ремонта гидроагрегата №3, и его окончание ожидается в ноябре 2025 года. После завершения модернизации мощность данного агрегата увеличится до 54 МВт, что на 9 МВт больше, чем было ранее.
Эти улучшения позволят Уч-Курганской ГЭС обеспечивать более стабильное, безопасное и экономичное производство электроэнергии, что значительно повлияет на развитие энергетической системы Кыргызстана.
Читайте также:
Садыр Жапаров на церемонии открытия Кара-Кульской ГЭС: Через 2,5 года мы перестанем импортировать электроэнергию зимой
- 27 октября президент Садыр Жапаров на церемонии открытия Кара-Кульской ГЭС в Жалал-Абадской...
Президент Садыр Жапаров открыл "Кара-Кульскую " ГЭС" стоимостью 25 млн $
Гидроэлектростанция расположена на слиянии реки Кара-Суу с рекой Нарын в городе Кара-Куль и имеет...
Минэнерго подписало инвестсоглашения с 2 китайскими компаниями о строительстве солнечной электростанции в Баткенской области
- Министерство энергетики Кыргызской Республики и две китайские компании, «States Technology Co.,...
В Бишкеке проектируют пробивку улицы Фучика с выходом на улицу Садырбаева
В столице Кыргызстана, Бишкеке, начаты проектно-изыскательские работы, направленные на соединение...
Минэнерго Кыргызстана подписало инвестиционное соглашение с двумя китайскими компаниями о строительстве солнечной электростанции
На Международном форуме в китайском Сучжоу было заключено Инвестиционное соглашение между...
В Кочкорском районе строится новый спортивный комплекс
В Нарынской области, в Кочкорском районе, в настоящее время идет процесс строительства нового...
Садыр Жапаров: Международные финансовые организации готовы сотрудничать с нами в строительстве Камбар-Атинской ГЭС-1
Сегодня, 27 октября, в ходе рабочего визита в Жалал-Абадскую область, президент Садыр Жапаров...
Развитие ВИЭ в Кыргызстане: предложено увеличить мощность проектов до 50 МВт
Министерство энергетики Кыргызской Республики представило на общественное обсуждение законопроект,...
Госдолг Кыргызстана снова вырос
На 31 августа текущего года общий долг Кыргызстана составил $8 млрд 646,47 млн, согласно...
Кабмин расширил полномочия МЧС в сфере обеспечения общественной безопасности
Кабинет министров утвердил постановление №658, в котором внесены изменения в регламент работы...
В Манасском районе модернизируют оросительный канал на 200 млн сомов
- В Манасском районе приступили к укладке современного бетонного покрытия на Кыдыралыском...
Садыр Жапаров запустил Кара-Кульскую ГЭС
Во время своей рабочей поездки в Джалал-Абадскую область президент Кыргызстана Садыр Жапаров...
